Erneuerung der Leitungseinführung zum Umspannwerk Beuren
Neubau der Leitungseinführung am Umspannwerk Beuren (380 kV)

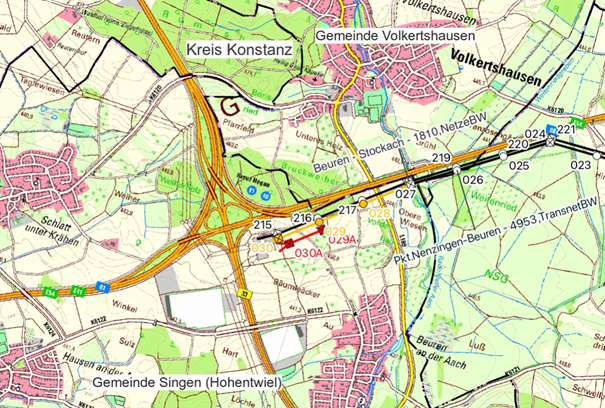

Die TransnetBW GmbH errichtet mit Planfeststellungbeschluss im Zuge des Neubaus des Umspannwerks (UW) Beuren die Leitungseinführung in das UW neu. Das Umspannwerk befindet sich in einem Ortsteil von Singen im Landkreis Konstanz. Das bestehende UW soll im Zuge des Neubaus von 220-kV auf 380-kV ertüchtigt werden. Dieser Umbau bedingt, dass das neue 380-kV-Umspannwerk südlich der 220-kV-Bestandsanlage verortet ist und dementsprechend die künftige Leitungseinführung ebenfalls nach Süden verlegt werden muss. Im Rahmen des Projekts werden zwei neue Masten nebst einem provisorischen Mast errichtet und die Bestandsmasten zurückgebaut.
Projektzeitraum
11/2024 bis voraussichtlich 09/2027
Projektmerkmale
Der Planfeststellungsbeschluss umfasst, neben der Neubaumaßnahme von zwei Masten, den Rückbau von drei Bestandsmasten, die Einrichtung von Baustellenflächen sowie die Errichtung eines provisorischen Mastes. Dieses Provisorium wird nach der Inbetriebnahme des neugebauten Umspannwerks wieder abgebaut.
Die Bauausführung erfolgt in drei Teilphasen in den Jahren 2025, 2026 und 2027. Eine ökologische sowie eine bodenkundliche Baubegleitung sorgen für die genehmigungskonforme Umsetzung der umweltbezogenen Nebenbestimmungen. Insgesamt gilt es mehr als 100 Nebenbestimmungen und Zusagen aus dem Planfeststellungsbeschluss und den Antragsunterlagen zu beachten und deren Erledigung sicherzustellen und zu dokumentieren.
Vorhabenträgerin
TransnetBW GmbH
Genehmigungsverfahren
Der Plan zum Vorhaben wurde mit Erhalt des Planfeststellungsbeschlusses vom 06.09.2024 (Az.: 24-0513.2-139) durch das Regierungspräsidium Freiburg festgestellt.
Leistungen enpros Genehmigungsmanagement
- Prozesserstellung zum Auflagenmanagement inklusive aller Schnittstellen
- Zusammenstellung und Übernahme der relevanten Nebenbestimmungen aus dem Planfeststellungsbeschluss in eine Übersichtsliste mit räumlicher Verortung (Mastbezug)
- Konzeption und Integration in eine Nachverfolgungsliste mit Festlegung von Umsetzungsverantwortungen in Abstimmung mit der Vorhabenträgerin
- Fortschrittsdokumentation der Umsetzung der Nebenbestimmungen, Anordnungen und Zusagen
- Vorausschauende Prüfung und Berücksichtigungshinweise auf anstehende/ausstehende Nebenbestimmungen (Anstoßfunktion)
- Sicherstellung der lückenlosen Dokumentation der Erledigung der Nebenbestimmungen in einer zentralen Ablage
- Regelmäßiges Reporting an die Teilprojektleitung (z.B. Auszüge aus der Gesamtübersicht nach u.a. Schwerpunktthemen, zeitlicher Umsetzung oder Umsetzungsverantwortung)
- Regelmäßige Teilnahme an projektinternen Abstimmungen
- Fortschreibung und Aktualisierung der Nebenbestimmungsliste bei Erlangen weiterer Genehmigungen, z.B. einer wasserrechtlichen Erlaubnis, verkehrsrechtliche Anordnungen
- Eskalation bei Gefahr von zeitlichem Verzug der Umsetzung von Nebenbestimmungen
- Vorbereiten von Übergaben von relevanten Nebenbestimmungen (z.B. Monitoring- und Unterhaltspflichten von CEF-Maßnahmen) an den Anlagenbetrieb
- Konzepterstellung zur Visualisierung der Nachverfolgung in QGIS
- Steuerung der Umweltbaubegleitungen in Abstimmung mit der Teilprojektleitung
- Unterstützung bei der Beauftragung der bodenkundlichen Baubegleitung
- Qualitätssicherung der Durchführung und Dokumentation der Arbeiten der Umweltbaubegleitungen
- Zentraler Ansprechpartner für die Umweltbaubegleitungen
- Unterstützung bei der Planung und Umsetzung der Wiederaufforstung an einem Maststandort
